Hallo,
Bald ist es so weit.
Die Planung für unsere Teichvertieferung ist nun abgeschlossen.
(Oberste Voraussetzung für den Start des Umbaus am 12.04.2004 ist das Wetter)

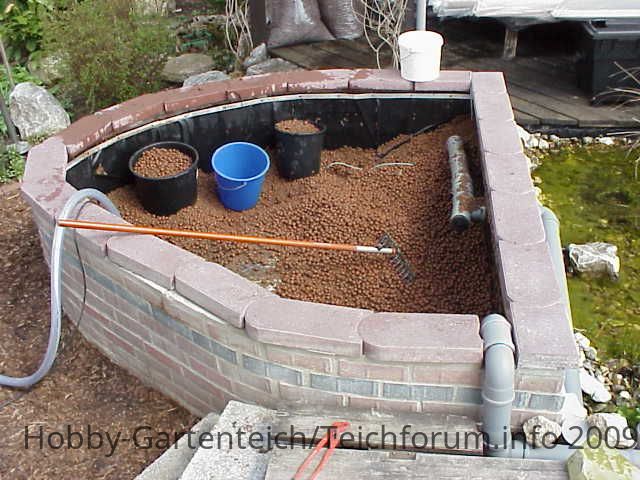

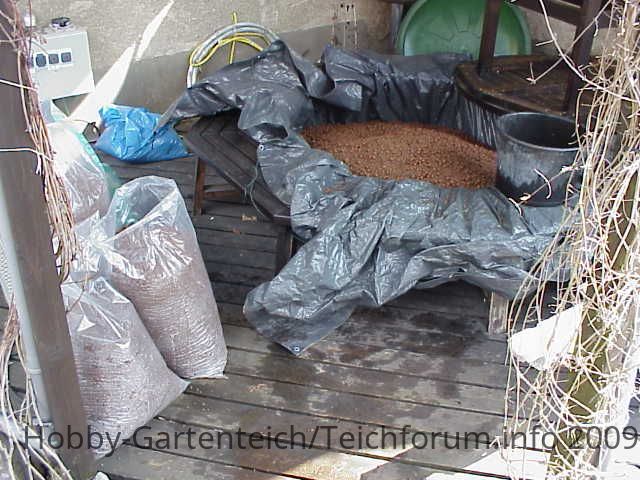

-Am 12.04.2004 wird das Bio-Becken ausgeräumt. (4m³ Blähton)
-Am 14.04.2004 werden die Fische ihr Übergangswohnheim beziehen und der Teich wird leergepumpt. (30000 l)
-Am 15.04.2004 wird der Teich leergepumpt.
-Am 16.04.2004 wird die Folie und das Vlies des Teiches der Länge nach aufgeschnitten und nach links und rechts weggeklappt.
-Am 17.04.2004 morgens um 7 Uhr rückt der Bagger an und eine Teife von 2,6m wird auf einer Fläche von 6 x 3m ausgebaggert.
-Am 19.04.2004 werden Bodenabläufe, Sauerstoffschläuche und Reserverohre verlegt. Dann werden Rohrleitungen abgedrückt, isoliert und der Boden verdichtet.
-Am 20.04.2004 wird die Fußbodenheizung eingebracht.
-Am 22.04.2004 werden alle freien Bodenstellen isoliert. Die Folie wird von links und rechts wieder zurückgeklappt und die nun fehlende Folie wird eingeklebt.
-Am 23.04.2004 wird der restliche Teichrand katzensicherer gestaltet und ein kleiner Steg montiert. Außerdem werden ein paar größere Steine eingebracht.

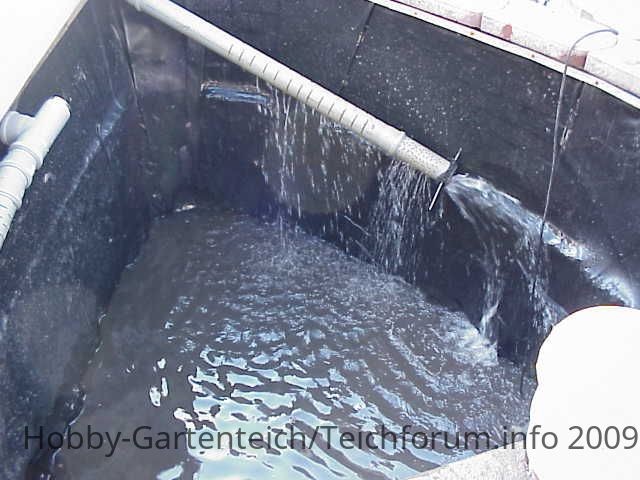

-Am 24.04.2004 sollte es dann heißen: Wasser marsch.
-Wenn alles nach Plan läuft müßte es dann 60000 l durch die Wasseruhr pressen.
-Sobalt sich eine sichtbare Biologie im neuen Wasser verbreitet, werde ich nach und nach das Übergangswohnheim der Fische in den Wasserkreislauf mit einbinden. Schätzungsweise 20 Tage nach Baubeginn kann ich die Fische in das neue Zuhause entlassen.
______________________________________________________
Somit hat auch der Nachwuchs ausreichend Platz und wir müssen uns nicht immer von allen "Kleinen" trennen.
Der Hauptgrund für den Umbau sind Temperaturschwankungen im Herbst und Frühjahr, welche den Koi sichtlich Streß bereiten.
Von Baubeginn an werde ich ntürlich Fotos zum Verlauf der Bauarbeiten hier einstellen und dokumentieren.
Gruß Rainer
Bald ist es so weit.
Die Planung für unsere Teichvertieferung ist nun abgeschlossen.
(Oberste Voraussetzung für den Start des Umbaus am 12.04.2004 ist das Wetter)
-Am 12.04.2004 wird das Bio-Becken ausgeräumt. (4m³ Blähton)
-Am 14.04.2004 werden die Fische ihr Übergangswohnheim beziehen und der Teich wird leergepumpt. (30000 l)
-Am 15.04.2004 wird der Teich leergepumpt.
-Am 16.04.2004 wird die Folie und das Vlies des Teiches der Länge nach aufgeschnitten und nach links und rechts weggeklappt.
-Am 17.04.2004 morgens um 7 Uhr rückt der Bagger an und eine Teife von 2,6m wird auf einer Fläche von 6 x 3m ausgebaggert.
-Am 19.04.2004 werden Bodenabläufe, Sauerstoffschläuche und Reserverohre verlegt. Dann werden Rohrleitungen abgedrückt, isoliert und der Boden verdichtet.
-Am 20.04.2004 wird die Fußbodenheizung eingebracht.
-Am 22.04.2004 werden alle freien Bodenstellen isoliert. Die Folie wird von links und rechts wieder zurückgeklappt und die nun fehlende Folie wird eingeklebt.
-Am 23.04.2004 wird der restliche Teichrand katzensicherer gestaltet und ein kleiner Steg montiert. Außerdem werden ein paar größere Steine eingebracht.
-Am 24.04.2004 sollte es dann heißen: Wasser marsch.
-Wenn alles nach Plan läuft müßte es dann 60000 l durch die Wasseruhr pressen.
-Sobalt sich eine sichtbare Biologie im neuen Wasser verbreitet, werde ich nach und nach das Übergangswohnheim der Fische in den Wasserkreislauf mit einbinden. Schätzungsweise 20 Tage nach Baubeginn kann ich die Fische in das neue Zuhause entlassen.
______________________________________________________
Somit hat auch der Nachwuchs ausreichend Platz und wir müssen uns nicht immer von allen "Kleinen" trennen.
Der Hauptgrund für den Umbau sind Temperaturschwankungen im Herbst und Frühjahr, welche den Koi sichtlich Streß bereiten.
Von Baubeginn an werde ich ntürlich Fotos zum Verlauf der Bauarbeiten hier einstellen und dokumentieren.
Gruß Rainer
